施工步骤
接地体的安装
⑴ 建筑物东南角挖掘一套宽0.8米、长20米深度为0.8米的接地基坑。

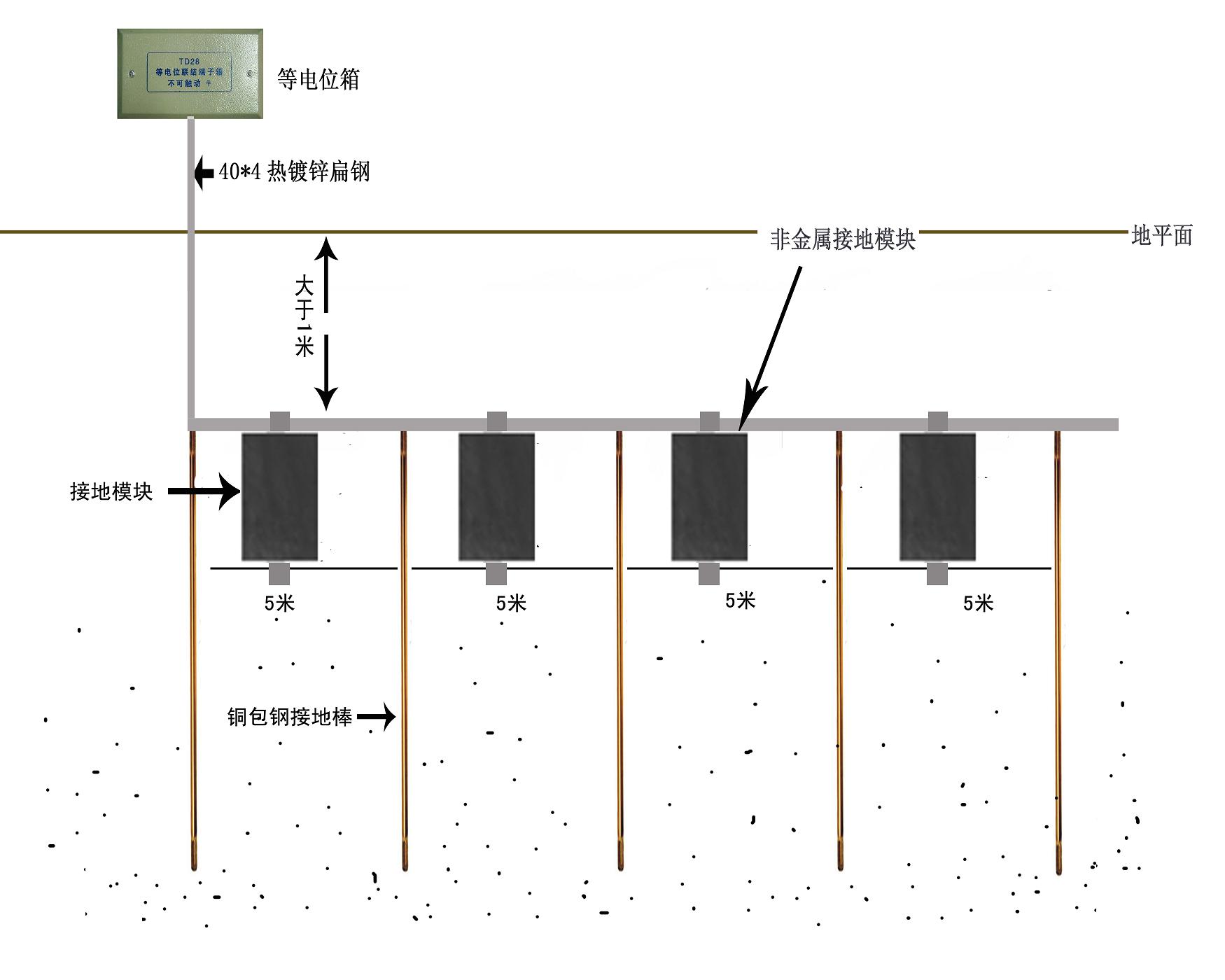

⑵ 水平接地体安装:在挖掘好的基坑内水平均匀放入石墨接地模块,并用40*4的热镀锌扁钢与接地模块有效面积焊接
⑶ 垂直接地体安装:利用器械将铜包钢接地体垂直钉如接地基坑内的土壤之中并与水平接地体做有效连接,焊点做好防腐防锈。
⑷ 添加高效降阻剂:将高效降阻剂平均撒入安装好的接地体之上。
⑹ 接地引上线布置:接地基坑内焊接一条40*4扁钢引出地面,挖槽通过安全门底部切槽引入建筑物内墙。
⑺测试接地电阻:达到本机房规范要求(小于4欧)。
引下线布置
用50平方BVR线从已经引入内墙的扁钢处敷设布置到消防机房;在末端安装一台等电位雷电计数箱,做好有效连接。
接地是防雷的重要组成部分是防雷装置的基础,本次接地系统我们要求接地值为4欧姆,为了使雷电流更好的泻入大地,为保证机房或系统的接地阻值,还应尽量减小引下线的电阻值。依据防雷规范要求,此次设计我们接地体的具体位置和引下线的具体路由,在施工时以尽可能的减少引下线的长度。通过增大导线载面和减小引下线长度的措施,来尽量减小接地引线的电阻值。
