一、接地网先行施工(先接地、后立塔,隐蔽工程)
瓦斯站独立避雷塔接地电阻要求:冲击接地电阻≤10Ω,优先控制≤5Ω
1. 沟槽开挖
沿基础外围开挖闭合环形接地沟,深度≥0.8m,岩石地段加深至 1.0m。
2. 接地体敷设
1.垂直接地极:角钢垂直打入地下,顶端距地面 0.7m,单根长2.5m,相邻接地极间距≥5m;
2.水平环网:40×4扁钢环绕塔基闭合,所有接地极与扁钢双面搭接焊;
3.焊接标准:扁钢搭接长度≥2 倍宽度(≥80mm);圆钢≥6 倍直径;焊缝饱满无夹渣、虚焊;
4.焊后处理:清除焊渣,涂刷两道沥青防腐漆;
5.高电阻率土壤(砂石、岩石):沟槽内填充专用降阻剂,分层夯实,禁止建筑垃圾回填。
3. 塔体接地连接
环形接地扁钢引出 2 路分支,分别与三角塔两个塔脚地脚板可靠焊接,利用整座三角钢塔作为自然引下线,无需额外敷设引下线。
二、三角避雷塔主体安装流程
1.地面预拼
1.场地找平,将塔节平放组装,三柱桁架对齐;
2.全部螺栓穿装弹簧垫圈、防松螺母,初拧固定;
3.检查三角截面方正、斜撑完整,校正无扭曲变形。

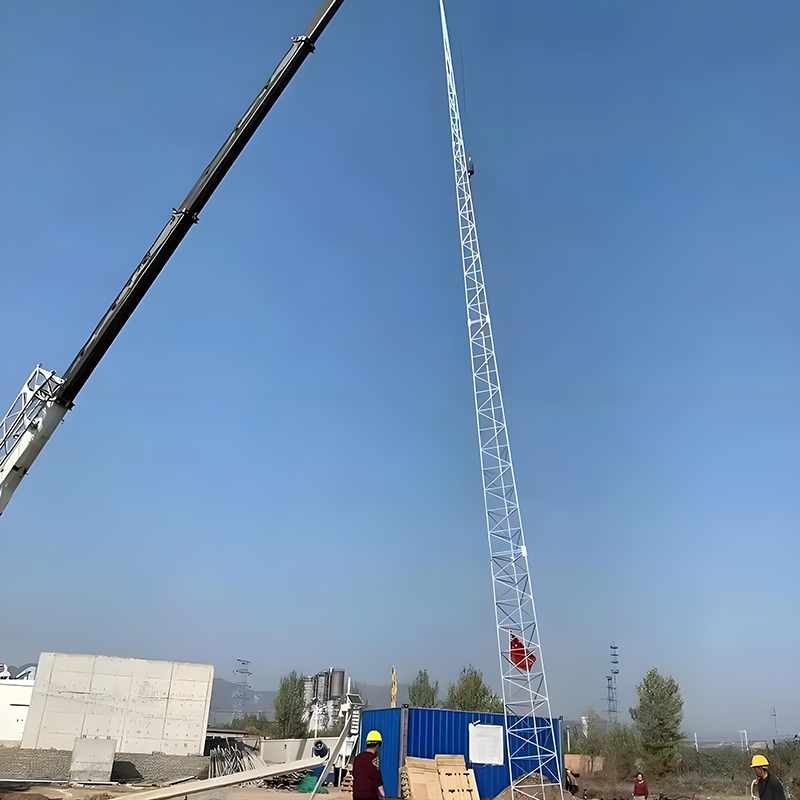

2. 吊装作业安全(瓦斯站防爆管控)
1.大风≥5 级、雨天、雾天禁止吊装;作业区拉警戒带,禁止无关人员、车辆进入;
2.吊车支腿垫钢板/道木,地面硬化压实;
3.单点吊设塔身重心位置,严禁斜拉、单点偏吊;塔身未完全固定前不得松钩。
3. 分段立塔校正
1.底层塔节就位在地脚螺栓上,套压板、螺母;
2.经纬仪双向校正垂直度,整体垂直度偏差≤1/1000 塔高;
3.逐节吊装拼接,上下节错位对接,全部螺栓分两次紧固(初拧→终拧); M16 螺栓扭矩≥180N・m;M20≥280N・m;
4.高塔(20m 以上)加装临时防风拉线,四角拉紧固定。
4. 塔顶接闪器安装
1.塔尖就位不锈钢接闪杆,法兰螺栓紧固或满焊;
2.焊接破损镀锌层打磨补喷锌防腐;
3.检查接闪杆垂直、无晃动。
5. 完工全面复检
1.全部螺栓二次复紧,补齐缺失垫圈、螺母;
2.塔身磕碰、掉锌部位统一防腐修补;
3.清理塔体杂物、吊装辅助件。
